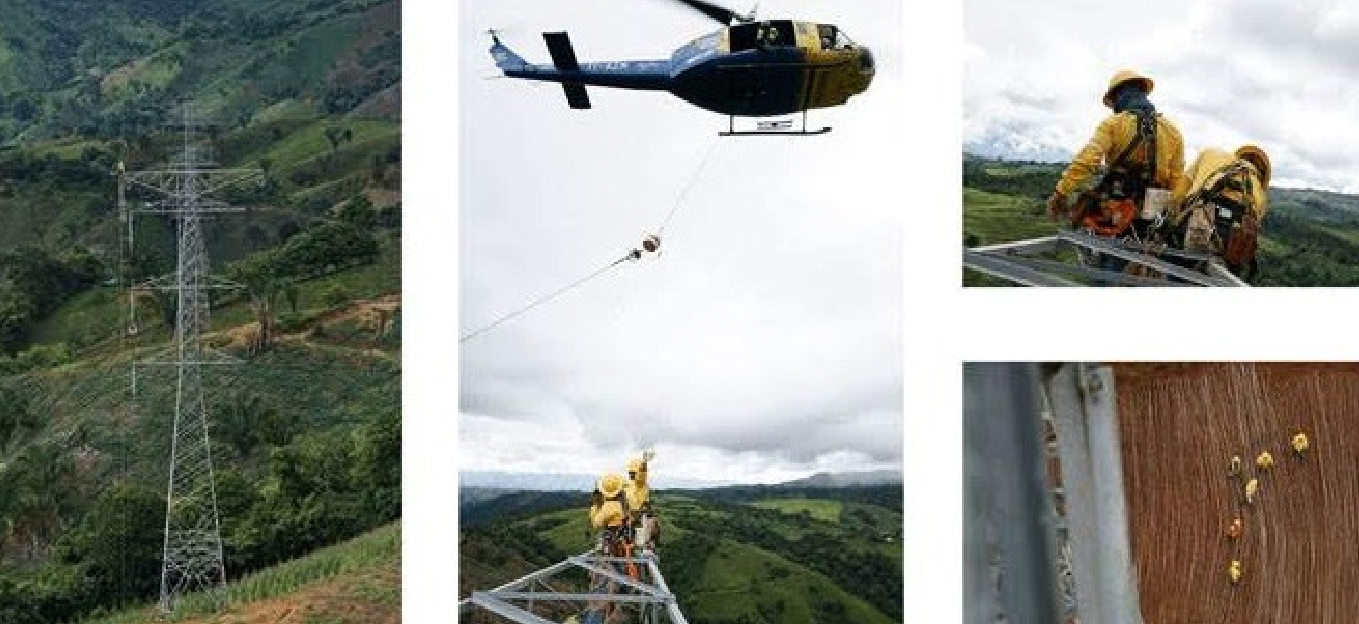

Pérez Zeledón.Mediante un riguroso trabajo utilizando un helicóptero, el ICE colocó la cuerda guía en un tramo de desvío que construyen para cambiar la ruta de la línea de transmisión entre San Isidro de El General y Palmar.
La obra tiene como objetivomantener la seguridad operativa del sistema de transmisión en esa región, ante cualquier evento relacionado con dos fallas geológicas que se ubican en el lugar.
El nuevo tramo tiene una extensión de 5,1 kilómetros y comprende la edificación de once torres entre las comunidades de Guadalupe, Veracruz y Guagaral.
Tras la colocación de la cuerda guía, se continúa con la instalación de conductores o cables, mediante un proceso de tensión controlada.
La obra tiene un avance de 69% y estará lista para operación en agosto de este año.
